Wie viele Beschäftigte braucht ein Bereich wirklich? Die meisten Betriebe beantworten diese Frage mit einem Blick auf die letzte Besetzungsliste – und schreiben damit eine Zahl fort, die niemand mehr begründen kann. Die Personalbedarfsplanung ersetzt dieses Fortschreiben durch eine Rechnung aus Leistungsmenge, Zeitbedarf und Verfügbarkeit. Dieser Leitfaden stellt die fünf gängigen Methoden mit ihren Datenanforderungen vor, führt in sieben Schritten durch die Ermittlung und rechnet ein Beispiel vollständig durch. Dazu kommen die vier Bedarfsarten, die Beteiligungsrechte aus dem BetrVG und die Fehler, die den ermittelten Bedarf am häufigsten verzerren.

Personalbedarfsplanung: Definition, Brutto- und Nettobedarf
Stand 2026
Personalbedarfsplanung ist die Ermittlung, wie viele Beschäftigte mit welcher Qualifikation ein Betrieb zu einem bestimmten Zeitpunkt benötigt, um seine Aufgaben zu erfüllen. Sie beantwortet zwei Fragen getrennt: die Menge und die Eignung. Wer nur die Köpfe zählt, plant an der Qualifikationsstruktur vorbei – und stellt fest, dass drei verfügbare Personen den einen Ausfall nicht ersetzen, weil ihnen der erforderliche Nachweis fehlt.
Der Einstieg fällt leichter, wenn zwei Begriffe sauber getrennt bleiben. Unter dem Bruttopersonalbedarf versteht man die gesamte benötigte Kapazität: den Einsatzbedarf aus der Arbeitsmenge plus den Reservebedarf für Urlaub, Krankheit und Fortbildung. Der Nettopersonalbedarf ist die Differenz daraus zum voraussichtlich vorhandenen Bestand – also die Zahl, die tatsächlich eingestellt oder abgebaut werden muss.
Diese Unterscheidung klingt akademisch und entscheidet in der Praxis über die Aussagekraft der Rechnung. Ein Betrieb mit 62 Beschäftigten und einem Bruttobedarf von 68 hat keinen Bedarf von 68 Neueinstellungen, sondern von sechs. Wird dagegen der Reservebedarf vergessen, sieht der Bruttobedarf plötzlich wie der Ist-Bestand aus – und die Lücke wandert unbemerkt in die Mehrarbeit.
Ein Hinweis zur Begriffsverwirrung, weil sie regelmäßig für Missverständnisse sorgt: Manche Quellen bezeichnen die Umrechnung mit dem Ausfallzeitfaktor selbst als „Nettobedarf“. Gemeint ist damit der Reserveaufschlag, nicht der Abgleich mit dem Bestand. Legen Sie im Projekt fest, welche Definition gilt, und schreiben Sie sie in die Berechnungsvorschrift. Zwei Beteiligte mit zwei Definitionen produzieren zwei Zahlen für denselben Bereich.
Welche Bedarfsarten die Personalbedarfsplanung unterscheidet
Der ermittelte Bedarf setzt sich aus mehreren Anteilen zusammen, die unterschiedliche Ursachen und unterschiedliche Vorlaufzeiten haben. Wer sie zusammenwirft, plant Einstellungen zum falschen Zeitpunkt. Für die Bedarfsermittlung sind vier Arten relevant.
| Bedarfsart | Auslöser | Datenquelle | Vorlaufzeit |
|---|---|---|---|
| Ersatzbedarf | Fluktuation, Renteneintritte | Fluktuationsquote, Altersstruktur | 3 bis 12 Monate |
| Neubedarf | Wachstum, neue Standorte, neue Aufgaben | Absatz- und Projektplanung | 6 bis 24 Monate |
| Reservebedarf | Urlaub, Krankheit, Fortbildung | Ausfallzeiten der Zeitwirtschaft | laufend |
| Freistellungsbedarf | Aufgabenwegfall, Automatisierung | Prozess- und Mengenanalyse | 6 bis 18 Monate |
Der Ersatzbedarf lässt sich am zuverlässigsten schätzen, weil er auf eigenen Vergangenheitsdaten beruht. Bei 85 Beschäftigten und einer Fluktuationsquote von 12 Prozent sind das etwa 10 Abgänge im Jahr, die ersetzt werden müssen – zusätzlich zu allem, was Wachstum verlangt. Rechnen Sie die Renteneintritte der nächsten fünf Jahre separat dazu: Sie stehen im Geburtsdatum und sind die einzige vollständig planbare Größe der ganzen Personalbedarfsplanung.
Der Freistellungsbedarf ist die unbequeme Kategorie. Er wird selten ausgewiesen, weil niemand ihn gern dokumentiert. Fällt er unter den Tisch, entsteht ein verzerrtes Gesamtbild: Ein Bereich meldet Zusatzbedarf, während ein anderer stillschweigend Überkapazität hält. Genau diesen Ausgleich soll die Personalbedarfsplanung sichtbar machen.
Weisen Sie die vier Arten deshalb getrennt aus, auch wenn am Ende eine Gesamtzahl kommuniziert wird. Eine Bedarfsplanung, die zwölf offene Stellen meldet, sagt wenig; die Aufteilung in zehn Ersatz- und zwei Neubedarfsstellen sagt alles über die Dringlichkeit.
Fünf Methoden der Personalbedarfsplanung im Vergleich

5 Methoden
Die Wahl der Methode hängt nicht davon ab, welche am genauesten ist, sondern davon, welche Daten vorliegen. Eine Rechnung mit erfundenen Eingangsgrößen ist ungenauer als eine ehrliche Schätzung. Alle fünf Verfahren gehören zum Standardrepertoire der Personalbedarfsplanung.
| Methode | Rechenweg | Braucht | Passt zu |
|---|---|---|---|
| Arbeitsplatzmethode | Besetzungsstunden ÷ Arbeitszeit je Person | Schichtplan, Besetzungsvorgabe | Schicht- und Anlagenbetrieb |
| Kennzahlenmethode | Bezugsgröße × Verhältniszahl | Betreuungsschlüssel, Umsatz je Kopf | Pflege, Handel, Verwaltung |
| Mengenteilung | Arbeitsmenge × Zeit je Einheit ÷ Arbeitszeit | Mengen und Zeitwerte je Vorgang | Produktion, Logistik, Service |
| Stellenplanmethode | Summe der besetzten und offenen Stellen | Aktueller Stellenplan | Öffentlicher Dienst, Verwaltung |
| Schätzverfahren | Strukturierte Expertenschätzung in Runden | Erfahrene Führungskräfte | Neue Bereiche ohne Historie |
In der Praxis kommt selten eine Methode allein zum Einsatz. Verbreitet ist die Kombination: Die Mengenteilung liefert den Bedarf für den Kernprozess, die Kennzahlenmethode deckt die Nebenbereiche ab, für die keine Zeitwerte vorliegen. Diese Mischung ist kein Kompromiss, sondern der Normalfall einer belastbaren Personalbedarfsplanung. Wichtig ist nur, je Bereich zu dokumentieren, welches Verfahren gilt – sonst lässt sich später nicht nachvollziehen, warum zwei Abteilungen mit vergleichbarer Größe unterschiedliche Bedarfszahlen ausweisen.
Quantitativer Bedarf: die drei Rechenverfahren
Arbeitsplatzmethode, Kennzahlenmethode und Mengenteilung liefern eine Zahl. Ein Beispiel für die Arbeitsplatzmethode: Drei Arbeitsplätze im Dreischichtbetrieb, sieben Tage besetzt, ergeben 504 Besetzungsstunden pro Woche. Geteilt durch 38 Vertragsstunden sind das 13,3 Vollzeitäquivalente – vor Reservebedarf. Die Kennzahlenmethode arbeitet gröber, aber schneller: 96 Klienten bei einem Betreuungsschlüssel von 1 zu 8 ergeben 12 Fachkräfte.
Die Mengenteilung ist die genaueste der drei und die datenhungrigste. Sie verlangt belastbare Zeitwerte je Vorgang, und die entstehen nicht am Schreibtisch. Wer sie ohne gemessene Werte anwendet, erzeugt Scheingenauigkeit – eine Zahl mit Dezimalstelle, gerechnet auf einer Annahme.
Qualitativer Bedarf: Qualifikationen statt Köpfe
Die Menge allein trägt nicht. Zur Personalbedarfsplanung gehört die Frage, welche Qualifikationen der Bedarf verlangt: Nachweise, Befähigungen, Sprachkenntnisse, Schichttauglichkeit. Praktisch heißt das, jeden Bedarfsposten mit einem Anforderungsprofil zu versehen und die vorhandenen Nachweise dagegen zu legen. Eine Qualifikationsmatrix mit Ablaufdaten leistet hier mehr als jede Prognoserechnung. Sie zeigt nämlich auch, wann ein Nachweis ausläuft – und damit einen Bedarf erzeugt, den keine Mengenrechnung findet.
Personalbedarf ermitteln: sieben Schritte
Die Reihenfolge ist nicht beliebig. Schritt eins entscheidet darüber, ob am Ende eine belastbare Zahl steht oder eine gut formatierte Schätzung.
Bezugsgröße festlegen
Bestimmen Sie je Bereich genau einen Treiber: Einsätze, Stückzahl, Klienten, Tickets oder Öffnungsstunden. Halten Sie Datenquelle und Verantwortlichen schriftlich fest. Zwei Treiber für einen Bereich führen zu zwei Ergebnissen und einer Diskussion ohne Ende.
Zeitwerte erheben
Messen Sie den Zeitbedarf je Einheit, statt ihn zu schätzen. Zwei Wochen Mitschrift durch die Beschäftigten selbst reichen für einen belastbaren Mittelwert. Nehmen Sie Rüst-, Weg- und Dokumentationszeiten ausdrücklich mit auf – sie machen häufig 10 bis 20 Prozent aus.
Einsatzbedarf berechnen
Menge mal Zeitwert ergibt die Personalstunden, verteilt auf die Tageszeiten, in denen die Leistung anfällt. Rechnen Sie in Stunden, nicht in Köpfen. Die Umrechnung auf Personen erfolgt erst nach dem Reserveaufschlag.
Ausfallzeiten aus eigenen Daten ziehen
Urlaub, Krankheit und Fortbildung stehen in der Zeitwirtschaft. Verwenden Sie die eigenen Werte der letzten zwölf Monate, keine Branchenrichtwerte. Der Unterschied zwischen 8 und 14 Krankheitstagen verschiebt den Bedarf um rund 3 Prozent.
Bruttobedarf bilden
Teilen Sie den Einsatzbedarf durch die Verfügbarkeitsquote. Aufgerundet auf ganze Personen, weil halbe Beschäftigte keine Schicht besetzen. Diese Rundung nach oben ist keine Großzügigkeit, sondern die Bedingung dafür, dass der Plan ohne Mehrarbeit aufgeht.

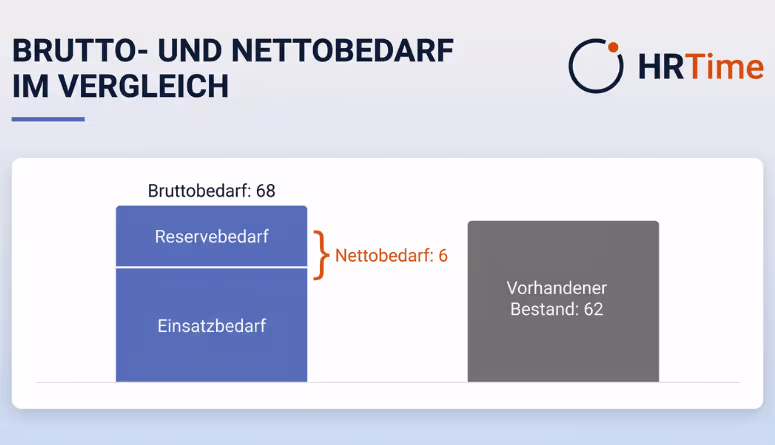

Bestand gegenrechnen
Ziehen Sie den voraussichtlichen Bestand ab: heutige Belegschaft minus bekannte Abgänge, Renteneintritte und auslaufende Verträge. Das Ergebnis ist der Nettobedarf und damit die Zahl für die Personalplanung.
Jährlich nachrechnen
Prüfen Sie Treiber, Zeitwerte und Verfügbarkeitsquote einmal im Jahr gegen die Ist-Daten. Eine Personalbedarfsplanung, die drei Jahre unverändert gilt, ist keine Planung mehr, sondern eine Erinnerung.
Für die Schritte eins bis fünf sind zwei bis vier Wochen realistisch, wenn die Zeiterfassung digital läuft und die Mengendaten vorliegen. Der Aufwand fällt einmalig an. Ab dem zweiten Durchlauf beschränkt sich die Personalbedarfsplanung auf das Aktualisieren von drei Größen.
Prüfen Sie vor der ersten Rechnung fünf Beispielpersonen aus unterschiedlichen Arbeitszeitmodellen manuell durch. Stimmen deren Sollstunden und Ausfalltage, stimmt in der Regel die Datenbasis. Weichen sie ab, liegt der Fehler in den Stammdaten – und jede darauf gerechnete Bedarfszahl erbt ihn.

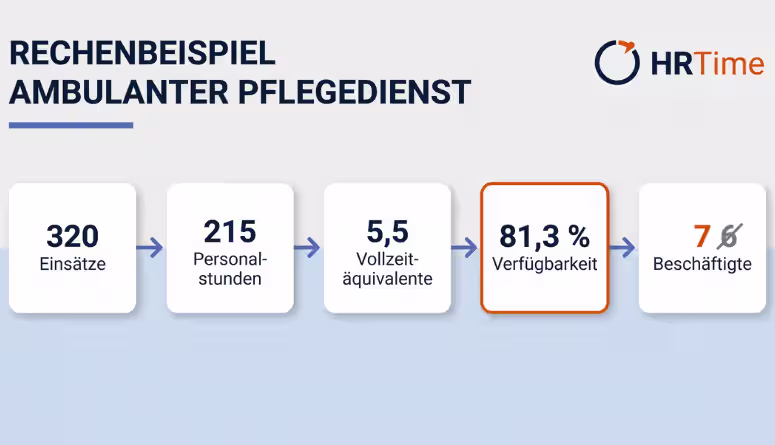

Rechenbeispiel: ambulanter Pflegedienst mit 320 Einsätzen

Ein durchgerechnetes Beispiel zeigt die Wirkung der einzelnen Schritte deutlicher als jede Formel. Der Dienst versorgt wöchentlich 320 Einsätze. Die Mitschrift ergibt durchschnittlich 35 Minuten je Einsatz inklusive Wegezeit, dazu 15 Prozent Aufschlag für Dokumentation und Übergabe.
- Einsatzbedarf – 320 × 35 Minuten ergibt 186,7 Stunden, plus 15 Prozent Dokumentation sind 215 Personalstunden pro Woche.
- Bruttobedarf in Vollzeitäquivalenten – 215 geteilt durch 39 Vertragsstunden ergibt 5,5 VZÄ vor Reserve.
- Verfügbarkeit – 30 Urlaubs-, 14 krankheitsbedingte und 3 Fortbildungstage ergeben 47 nicht verfügbare von 251 Arbeitstagen, also 81,3 Prozent.
- Bruttobedarf mit Reserve – 5,5 geteilt durch 0,813 ergibt 6,8, aufgerundet 7 Beschäftigte.
- Nettobedarf – bei 6 vorhandenen Fachkräften und einem bekannten Abgang zum Quartalsende sind 2 Einstellungen erforderlich.
Zwei Stellen Unterschied zur Ausgangslage – und keine davon beruht auf einem Puffer. Sie ergeben sich aus den eigenen Urlaubs- und Krankheitszahlen des Betriebs. Wer diesen Schritt überspringt, plant mit 6 Personen und deckt die Differenz dauerhaft über Mehrarbeit ab. Die Zeitguthaben wachsen dann still, bis sie in der Bilanz auffallen.
Beachten Sie die Hebelwirkung der Verfügbarkeitsquote. Sinkt sie von 81,3 auf 78 Prozent, weil der Krankenstand um vier Tage steigt, wächst derselbe Einsatzbedarf auf 7,1 Vollzeitäquivalente – also auf 8 Beschäftigte. Ein einzelner Prozentpunkt in der Ausfallzeit bewegt in dieser Größenordnung mehr als jede Optimierung im Dienstplan. Deshalb gehört diese Quote in jede jährliche Überprüfung der Personalbedarfsplanung.
Rechtlicher Rahmen: Beteiligung, Arbeitszeit, Datenschutz
Rechtlich geprüft
Die Personalbedarfsplanung ist eine unternehmerische Aufgabe, sie läuft aber nicht beteiligungsfrei. Drei Regelungsbereiche sind maßgeblich, und der erste wird am häufigsten übersehen.
Nach § 92 BetrVG muss der Arbeitgeber den Betriebsrat über die Personalplanung rechtzeitig und umfassend unterrichten – einschließlich des Personalbedarfs und der daraus folgenden Maßnahmen. Der Betriebsrat kann eigene Vorschläge zur Einführung einer Personalplanung machen. Wichtig für die Erwartungssteuerung im Projekt: § 92 BetrVG begründet ein Unterrichtungs- und Beratungsrecht, kein Mitbestimmungsrecht. Zustimmungspflichtig wird es erst bei der personellen Einzelmaßnahme nach § 99 BetrVG, also bei der konkreten Einstellung.
Zweitens die Arbeitszeitgrenzen. Sie wirken als Restriktion auf das Ergebnis: Ein Bedarf, der sich nur mit durchgehend zehn Stunden werktäglicher Arbeitszeit decken lässt, ist nach § 3 ArbZG kein deckbarer Bedarf, sondern eine Unterbesetzung. Prüfen Sie das Ergebnis deshalb gegen die Grenzen, bevor es in die Planung geht – 8 Stunden im Schnitt des Ausgleichszeitraums, 11 Stunden Ruhezeit zwischen zwei Schichten.
Drittens der Datenschutz. Die Personalbedarfsplanung arbeitet mit aggregierten Werten, nicht mit Einzelleistungsdaten. Halten Sie eine Mindestgruppengröße ein – fünf Personen sind ein brauchbarer Richtwert – damit aus Bedarfszahlen keine Rückschlüsse auf einzelne Beschäftigte möglich werden. Rechtsgrundlage bleibt § 26 BDSG: erforderlich für die Durchführung des Arbeitsverhältnisses. Kapazitätsrechnung erfüllt das, ein Produktivitätsranking nicht.
Informieren Sie den Betriebsrat, sobald die Bezugsgrößen und die Berechnungsvorschrift feststehen – nicht erst, wenn die Bedarfszahlen vorliegen. Wer die Unterrichtung nach § 92 BetrVG nachholt, diskutiert die Methode und das Ergebnis gleichzeitig. Das kostet regelmäßig eine komplette Planungsrunde.
Fünf Fehler, die den ermittelten Bedarf verzerren

Diese Muster kosten Genauigkeit, und sie treten unabhängig von Branche und Betriebsgröße auf.
Fehler 1 – Sollbesetzung fortschreiben. Die vorhandene Besetzungsstärke wird zur Bedarfszahl erklärt. Damit ist die zentrale Frage nie gestellt worden, sondern nur die Antwort übernommen.
Fehler 2 – Reservebedarf vergessen. Der Einsatzbedarf wandert ungeteilt in die Planung. Die Lücke aus Urlaub und Krankheit taucht später als Mehrarbeit wieder auf, dort aber ohne erkennbare Ursache.
Fehler 3 – Branchenrichtwerte statt eigener Zahlen. Ein zugekaufter Ausfallzeitfaktor passt selten zur eigenen Altersstruktur. Die Werte liegen in der eigenen Zeitwirtschaft und sind belastbarer als jeder Vergleichswert.
Fehler 4 – Qualifikation ignorieren. Der Bedarf wird in Köpfen ausgewiesen, die Besetzung scheitert an fehlenden Nachweisen. Rechnerisch stimmt die Zahl, praktisch fehlt die Schichtbesetzung.
Fehler 5 – Einmalrechnung. Der Bedarf wird im Projekt ermittelt und danach nie wieder geprüft. Nach zwei Jahren geänderter Auftragsstruktur ist die Zahl Dekoration.
Allen fünf Mustern ist gemeinsam, dass sie in der Datengrundlage sitzen und nicht in der Rechenmethode. Kein Werkzeug korrigiert einen falsch gewählten Treiber oder eine ungeprüfte Ausfallquote. Die Vorarbeit entscheidet über die Qualität des Ergebnisses.
Ein sechster Punkt gehört streng genommen nicht zu den Rechenfehlern, verursacht aber vergleichbaren Schaden: die fehlende Dokumentation des Rechenwegs. Wenn in zwei Jahren jemand fragt, warum ein Bereich mit sieben statt sechs Stellen geplant ist, muss die Antwort aus einer Datei kommen und nicht aus dem Gedächtnis. Halten Sie Treiber, Zeitwerte, Verfügbarkeitsquote und Rundungsregel je Bereich auf einer Seite fest. Diese eine Seite trägt die Planung durch jeden Personalwechsel in der Planungsverantwortung.
Personalbedarfsplanung mit HRTime umsetzen

Made in Germany
An der Rechenarbeit scheitert die Bedarfsermittlung selten. Sie scheitert daran, dass die drei benötigten Größen in drei Systemen liegen: Vertragsdaten im Personalstamm, Mengen in einer Fachanwendung, Ausfallzeiten in der Zeiterfassung. Jede Aktualisierung beginnt dann mit einem Export. Eine verbundene Lösung für Workforce Management führt Bedarf, Plan und Ist auf einer Datenbasis zusammen.
Konkret heißt das: Ausfallzeiten, Vertragsstunden und Qualifikationsnachweise stehen dort, wo gerechnet wird. Über die Analysen und Reports für die Zeiterfassung lassen sich Verfügbarkeitsquote und Ausfalltage je Abteilung, Kostenstelle und Standort direkt auswerten – die Eingangsgrößen der Personalbedarfsplanung also, ohne manuelle Aufbereitung. Aus dem Ergebnis wird anschließend in der Personaleinsatzplanung der konkrete Dienstplan.
Bis das System einsatzbereit ist, vergehen 48 Stunden – Konfiguration und Übernahme der Bestandsdaten eingeschlossen. HRTime startet bei 4,50 je Mitarbeiter und Monat. Mehr als 250 mittelständische Unternehmen arbeiten 2026 mit der Software; der Betrieb erfolgt DSGVO-konform in einem deutschen Rechenzentrum, zertifiziert nach ISO 27001. Der DATEV-Export bleibt für die Lohnabrechnung erhalten.
Entscheidend ist bei der Umsetzung die Anpassung an die eigenen Regeln. Betreuungsschlüssel, Zuschlagsregeln und Qualifikationsmatrizen unterscheiden sich erheblich – ein Pflegedienst rechnet anders als ein Logistikzentrum. Wird die Software an die bestehenden Vorgaben angepasst, bleiben Betriebsvereinbarung und Berechnungsvorschrift unverändert gültig.
Beginnen Sie mit einem Bereich, dessen Bezugsgröße schon sauber erfasst wird. Ein durchgerechnetes Beispiel mit nachvollziehbarer Zahl überzeugt die übrigen Bereiche schneller als eine Methodenschulung für alle.
Fazit: erst der Treiber, dann die Rechnung
Die Personalbedarfsplanung braucht keine komplizierte Methodik. Sie braucht drei belastbare Größen: eine Bezugsgröße je Bereich, gemessene Zeitwerte und die eigene Verfügbarkeitsquote. Aus diesen drei Zahlen entsteht ein Bedarf, der sich begründen lässt – gegenüber der Geschäftsführung wie gegenüber dem Betriebsrat.
Für die Reihenfolge heißt das: erst den Treiber festlegen, dann die Zeitwerte erheben, dann rechnen. Wer mit der Methodenauswahl beginnt, sucht ein Verfahren zu Daten, die noch nicht existieren. Rechtlich bleibt der Rahmen überschaubar, solange die Unterrichtung nach § 92 BetrVG früh erfolgt und die Auswertung auf aggregierter Ebene bleibt.
Und rechnen Sie jährlich nach. Ein Treiber, zwei Wochen Zeitmessung, eine aktualisierte Ausfallquote – mehr braucht der zweite Durchlauf nicht.
